管轄內華達州電力服務的大型電力公司NVEnergy,已開始提供“100%可再生能源”的電力計劃。目的是幫助旨在應對地球變暖、構建可持續發展社會的大客戶達成減排目標。
即便為壟斷供應,大客戶仍不惜花錢脫離 在美國,電力自由化并不是由國家統一實行,而是以州為單位實施。內華達州與加利福尼亞州一樣,沒有推行電力零售自由化,該州的電力需求由NVEnergy等當地的幾家大型電力公司壟斷供應。
在電力監管之下的內華達州于2001年通過了一項法案,要求年電力需求在1MW以上的客戶必須支付“脫離費”才能脫離該州公共事業委員會(California Public Utilities Commission:PUC)認可的地區電力公司。制定這項法案是為了在監管之下,賦予大型用電戶以購電和發電的選擇權。
現在,NVEnergy的電力中可再生能源約占20%。所以,使用NVEnergy的供電,Switch不可能實現100%可再生能源(圖3)。為此,在2015年,Switch根據2001年出臺的法案,向PUC提出了脫離NVEnergy(解除購電協議)的要求。PUC預計,需要繳納的“脫離費”為2700萬美元。

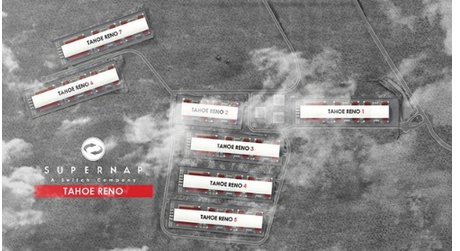

圖3:計劃在內華達州里諾建設的Switch的SUPERNAP數據中心園區(出處:Switch)
脫離費產生的機制如下:電力公司要給予未來電力需求的預測,與發電站簽訂長期購電協議,為需求做好準備。如果像Switch這樣的大客戶離開,NVEnergy不僅收入會減少,簽約購電量也會出現剩余。這樣一來,多余部分的成本就要分攤到其余客戶身上。脫離費是防止牽連到其他客戶所需要的成本。
通過新建百萬光伏電站,有望實現100%可再生能源計劃 進入2016年后,為了防止Switch脫離,NVEnergy通過提供可再生能源100%電力計劃,與其達成了協議。NVEnergy新建百萬光伏電站,為年電力需求在1MW以上的客戶準備了可再生能源占需求的50%或是100%的選擇。
現在,NVEnergy的可再生能源發電容量已經達到了1.3GW。在2015年的基礎上增加了224MW的光伏電站。目前還有150MW在建,該公司正在內華達州的北部,為Switch的新數據中心建設180MW的百萬光伏電站。名稱為“SwitchStation”的百萬光伏電站由美國第一太陽能公司(First Solar)供應太陽能電池板并負責建設,預定于2016年底之前開始發電。
順便說說,“可再生能源100%”計劃的溢價為28~47美分/kWh。
Switch在2015年的電力消費量為35萬1484MWh,排放的二氧化碳達18萬噸以上。2016年,隨著新數據中心投入使用,預測電力消耗量將增加約20%,達到42萬671MWh,但使用NVEnergy的“可再生能源100%”電力計劃,二氧化碳排放量將歸零(圖4)。

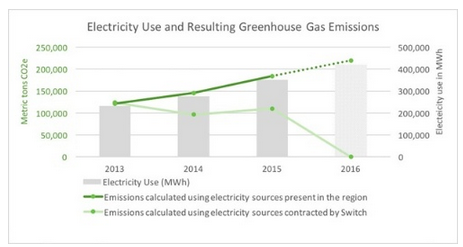

圖4:Switch的年耗電量與二氧化碳排放量的推移(灰色柱是耗電量,淺綠色的直線表示二氧化碳排放量)(出處:Switch)
作者:Junko Movellan 來源:日經bp社
